Ricostruzione
post-sisma 2016
La nostra impresa ha oltre 90 anni di esperienza. Valutiamo lo stato del tuo immobile e definiamo un percorso operativo chiaro. Entro 24 ore prendiamo in carico la richiesta e indichiamo cosa serve per procedere.
Ancona · Ascoli Piceno · Fermo · Macerata · Pesaro-Urbino · Perugia · Terni·Teramo · Pescara
Come gestiamo
la tua pratica di ricostruzione
Lavoriamo con metodo, responsabilità e proattività, coordinando le attività di cantiere e le pratiche burocratiche affinché il processo avanzi senza interruzioni.
Esaminiamo lo stato e il contesto dell'immobile, individuando le condizioni strutturali, le esigenze del committente e i vincoli normativi applicabili.
Raccogliamo e analizziamo la documentazione necessaria per definire con precisione lo stato della pratica, individuare criticità, rischi e opportunità.
Definiamo il percorso operativo per arrivare all'avvio dei lavori, supportando il tecnico incaricato nelle relazioni con gli enti autorizzativi.
Realizziamo gli interventi programmati nel rispetto dei tempi, garantendo aggiornamenti periodici per monitorare l'avanzamento del cantiere.

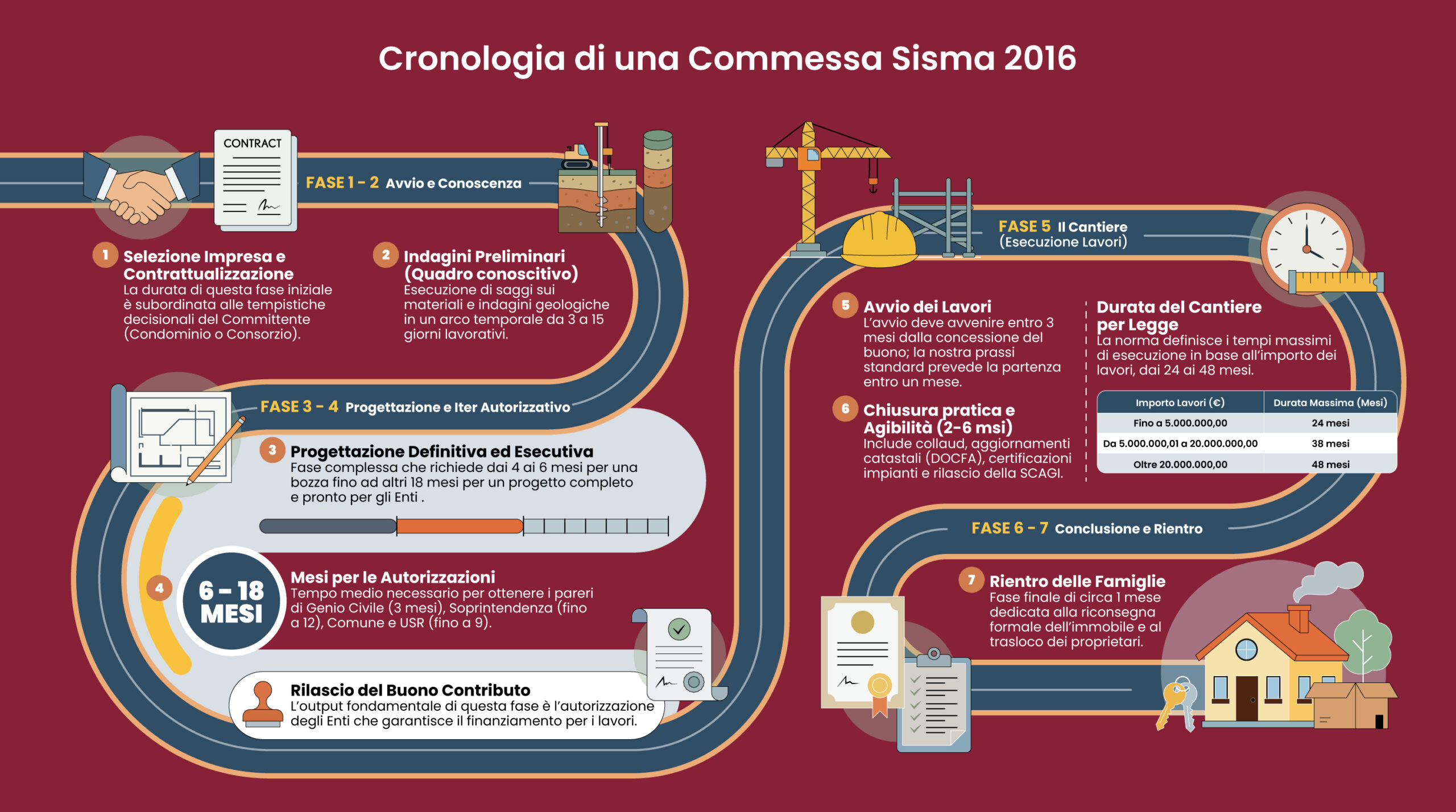

Dall'incarico al rientro in casa:
le 7 fasi del processo
Il percorso di ricostruzione post-sisma 2016 è lungo e articolato, ma segue un iter preciso. Conoscere le fasi, i tempi reali e gli enti coinvolti permette di affrontarlo senza sorprese.
Dalla selezione dell'impresa al rientro delle famiglie · Fonte: prassi operativa Impresa Cingoli Nicola e Figlio S.r.l.
Selezione dell'impresa e contrattualizzazione
⏱ Variabile · dipende dal CommittenteÈ il momento in cui il proprietario, il condominio o il consorzio sceglie l'impresa e formalizza il rapporto contrattuale. La durata dipende interamente dalle tempistiche decisionali del Committente e non da fattori burocratici esterni.
In questa fase si definisce il perimetro dell'intervento, le modalità operative e gli interlocutori tecnici. Il contratto vincola le parti e costituisce la base formale per tutte le fasi successive.
Indagini preliminari — Quadro conoscitivo
⏱ 3–15 giorni lavorativiPrima di progettare qualsiasi intervento strutturale è necessario conoscere esattamente lo stato dell'immobile. Eseguiamo saggi sui materiali e indagini geologiche che restituiscono un quadro conoscitivo completo: tipologia costruttiva, qualità dei materiali, presenza di lesioni nascoste, condizioni del suolo.
Un quadro conoscitivo accurato riduce il rischio di varianti in corso d'opera e quindi di ritardi. Questi dati alimentano direttamente la progettazione definitiva e sono spesso richiesti dagli enti autorizzativi.
Progettazione definitiva ed esecutiva
⏱ 4–6 mesi (bozza) · fino a 18 mesi (progetto completo)È la parte più complessa dal punto di vista tecnico. Il progettista incaricato — coordinato dall'impresa — redige il progetto strutturale e architettonico nella forma richiesta dagli enti.
Per immobili vincolati dalla Soprintendenza, il progetto deve rispettare criteri di compatibilità storica che allungano significativamente i tempi. La nostra esperienza diretta ci permette di anticipare le richieste degli enti, riducendo i cicli di revisione e velocizzando il percorso verso l'approvazione.
Iter autorizzativo e rilascio del Buono Contributo
⏱ 6–18 mesi complessiviÈ la fase più lunga dell'intero processo. Il progetto viene sottoposto al parere di più enti, ciascuno con i propri tempi:
- Genio Civile — circa 3 mesi per la verifica strutturale
- Soprintendenza — fino a 12 mesi per gli immobili sottoposti a tutela storico-artistica
- Comune — tempistiche variabili per i permessi edilizi locali
- USR (Ufficio Speciale per la Ricostruzione) — fino a 9 mesi per la validazione complessiva della pratica
Avvio ed esecuzione dei lavori
⏱ 24–48 mesi · durata definita per legge in base all'importoOttenuto il Buono Contributo, i lavori devono avviarsi entro 3 mesi. La prassi standard Cingoli è la partenza entro un mese. Standard Cingoli
La durata massima del cantiere è stabilita per legge in base all'importo complessivo dell'intervento:
| Importo lavori (€) | Durata massima per legge |
|---|---|
| Fino a € 5.000.000 | 24 mesi |
| Da € 5.000.001 a € 20.000.000 | 38 mesi |
| Oltre € 20.000.000 | 48 mesi |
Durante l'esecuzione garantiamo aggiornamenti periodici sullo stato avanzamento lavori e gestiamo in autonomia le pratiche burocratiche concorrenti, in modo che il cantiere non si fermi per questioni amministrative.
Chiusura della pratica e agibilità
⏱ 2–6 mesiA lavori ultimati si apre la fase amministrativa conclusiva, che comprende una serie di adempimenti tecnici e burocratici indispensabili per restituire formalmente l'immobile al proprietario:
- Collaudo strutturale da parte del collaudatore nominato dagli enti
- Aggiornamento catastale DOCFA per recepire le variazioni planimetriche
- Certificazioni degli impianti (elettrico, termico, idraulico)
- SCAGI — Segnalazione Certificata di Agibilità, l'atto finale che autorizza il reingresso nell'immobile
Rientro delle famiglie
⏱ circa 1 meseÈ il traguardo dell'intero percorso. Questa fase finale è dedicata alla riconsegna formale dell'immobile e all'accompagnamento pratico del trasloco dei proprietari.
Per noi rappresenta il momento in cui il risultato del lavoro diventa concreto: una casa restituita, una famiglia che rientra, una comunità che si ricostruisce.
Prima e dopo
il nostro intervento
Ogni cantiere che gestiamo è documentato fotograficamente dall'inizio alla fine. I risultati mostrano il recupero reale di edifici danneggiati dal sisma. Tutti gli attributi alt delle immagini includono comune e tipo di intervento.

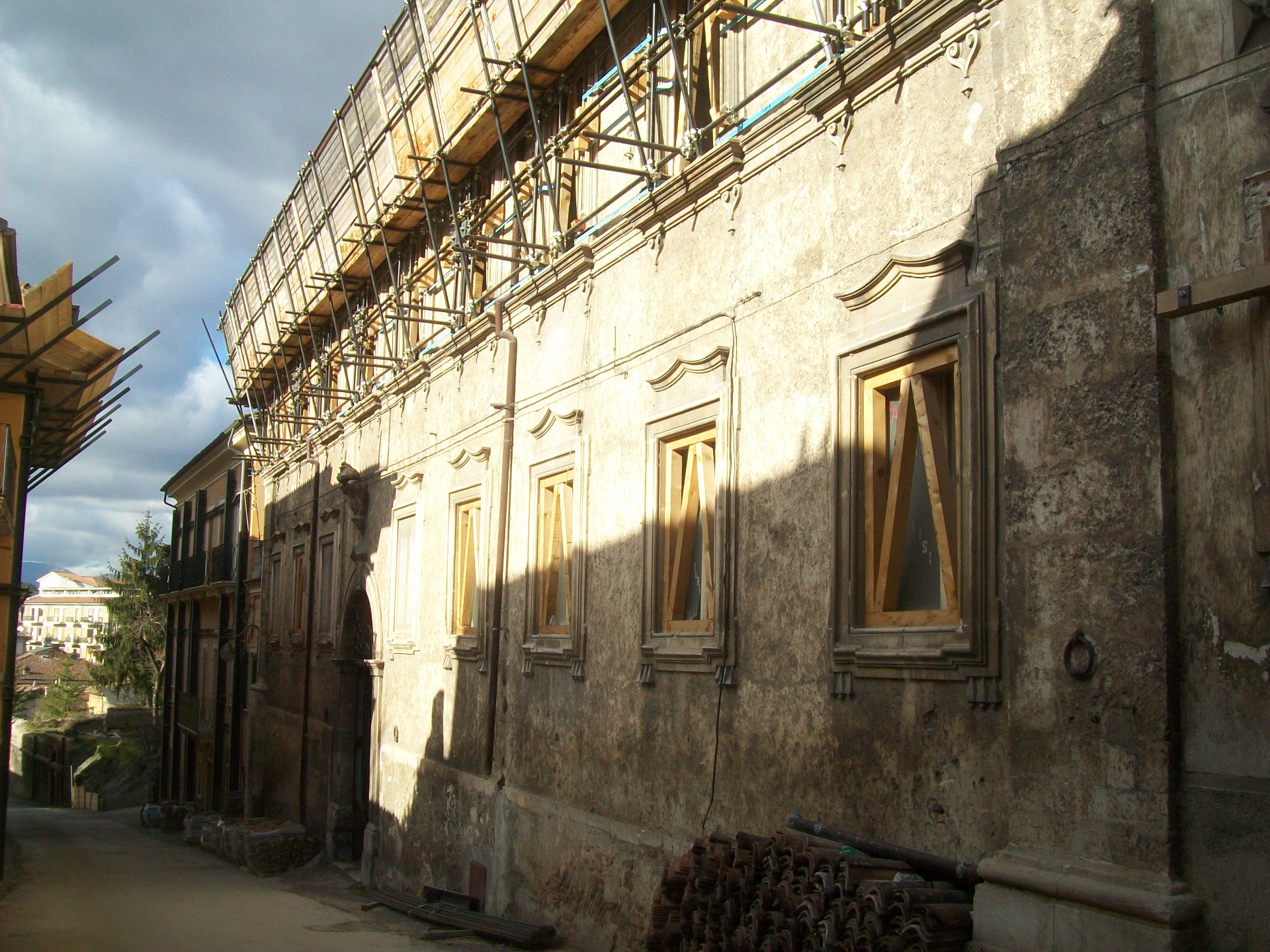

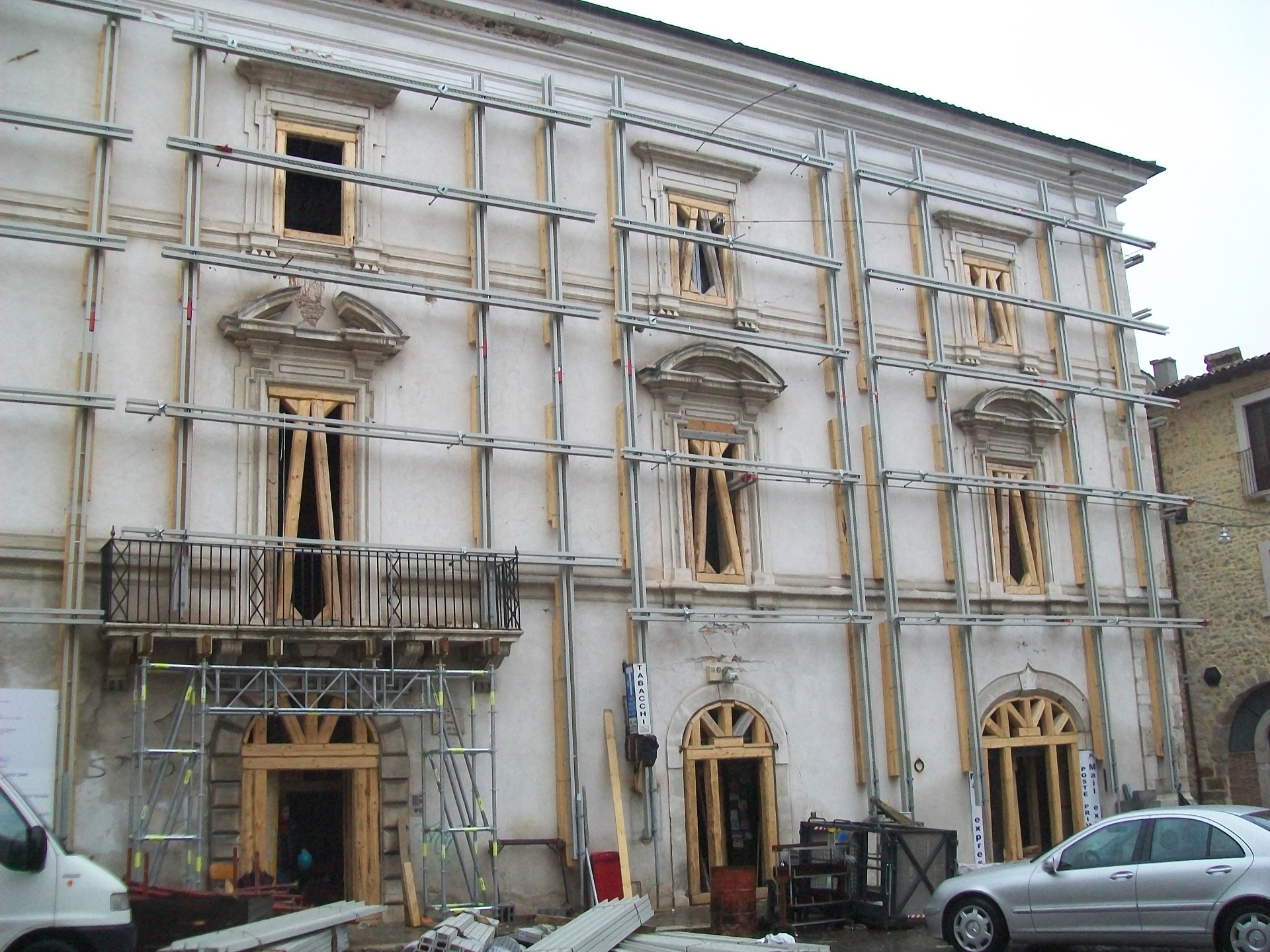

Prima

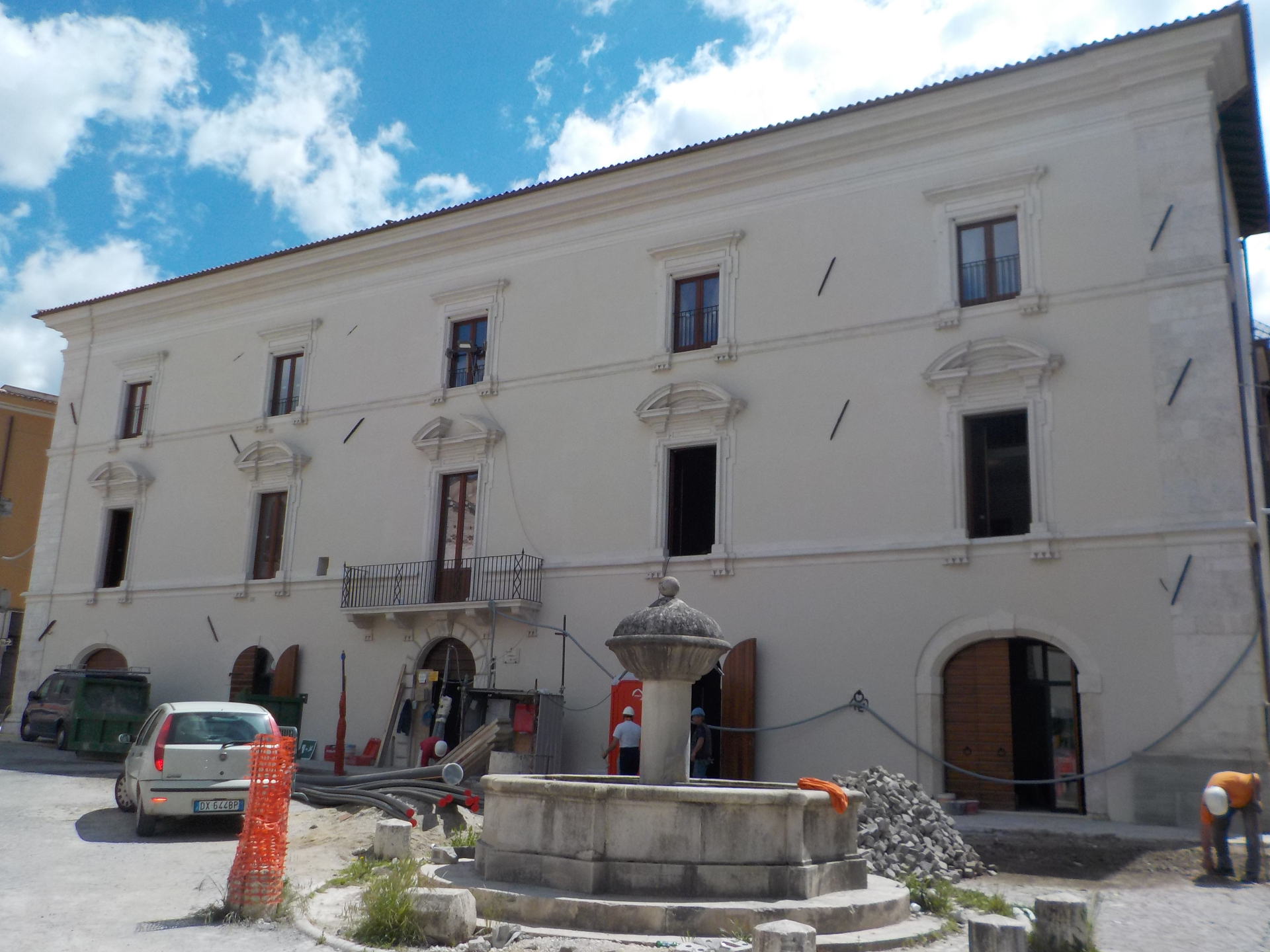

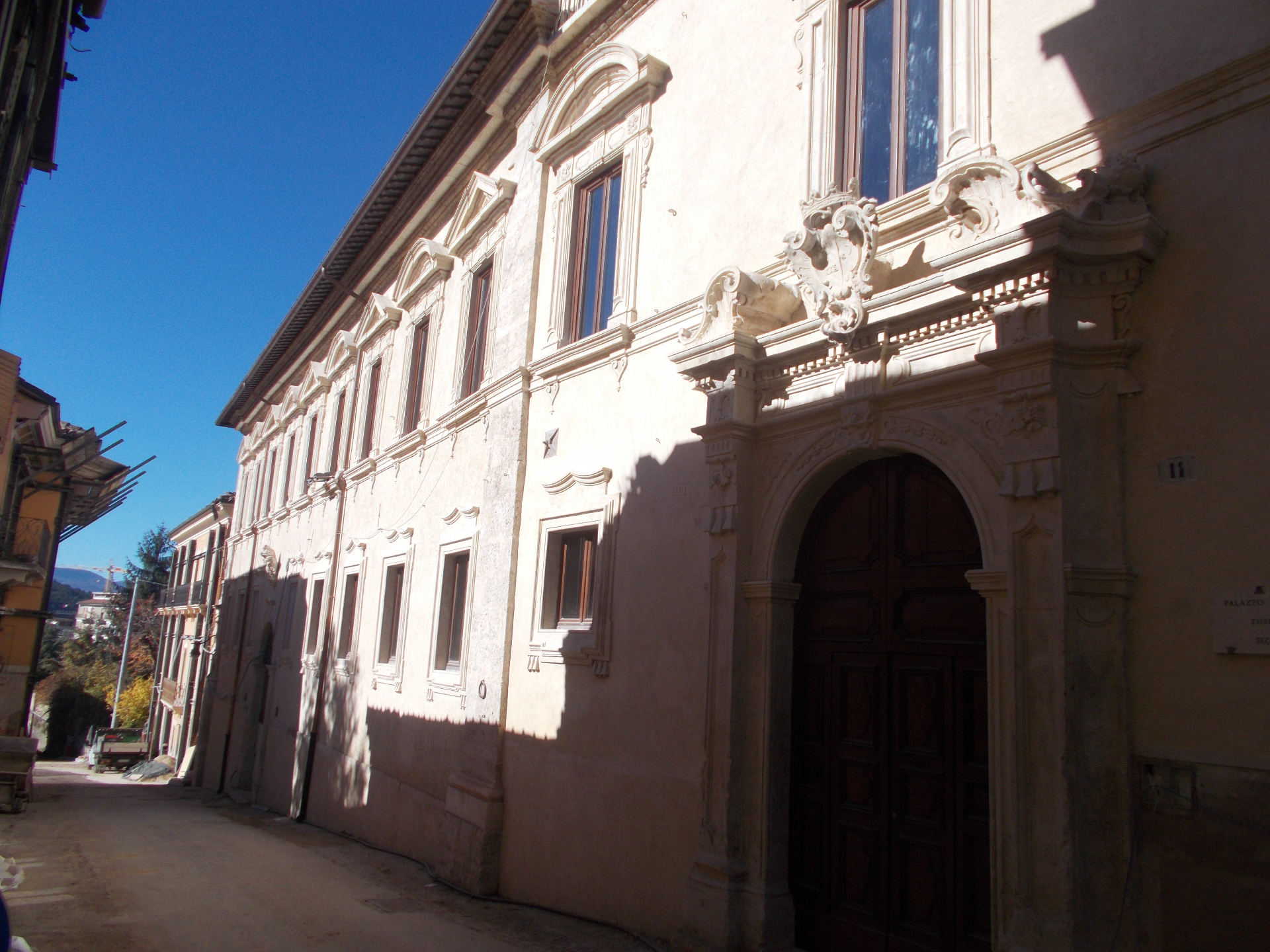

Dopo
Prima
Dopo
"Il nostro impegno, la tua tranquillità. Lavoriamo con metodo, responsabilità e proattività affinché tutto vada avanti a gonfie vele per raggiungere, prima possibile, il tuo e il nostro obiettivo."
